新築外構はハウスメーカーだと高い?外構だけ別業者に頼むときの段取り・責任分界・住宅ローンの実務

外構だけを別業者に頼めば費用は抑えられますが、成否を分けるのは価格より「引き渡し前後の責任分界」です。建物と外構で施工会社が分かれるぶん、傷・配管・保証の範囲と住宅ローンへの組み込みを着工前に段取りしておくのが、後悔しないコツになります。

この記事でわかること

  • 外構だけ別業者に頼むと、ハウスメーカー経由と「実務(誰が何を担当するか)」がどう変わるか(費用差の仕組みは費用相場の記事へ)
  • 別業者にすべきかを決める3つの判断基準(契約状況・ハウスメーカーの規程・窓口を2つ持てるか)
  • 配置図の入手から引き渡しまでの段取りを時系列で
  • いちばん揉めやすい引き渡し前後の責任分界(傷・配管・建物保証を誰が持つか)とハウスメーカーへの確認事項
  • 外構費を住宅ローンに組み込む実務と、角を立てずに「外構は別で頼む」と伝える方法

公的情報源: 国土交通省「住宅市場動向調査」(参照)/国民生活センター「住宅・土地関連トラブル」(参照

別業者に頼むかどうかの判断は、まず「同じ工事の直接価格」を1〜2社から取ってみると一気に具体的になります。

結論を先に書きます

新築外構をハウスメーカー(以下HM)経由で頼むと、紹介料や管理費が乗って割高になりやすい構造があります。その仕組みは新築外構の費用相場で図解しているので、ここでは繰り返しません。

この記事の主役は、「では実際に、外構だけ別業者に頼むにはどう動けばいいか」という実務です。安くなるのは相見積もりの結果であって、別業者にしただけで成功するわけではありません。分かれ目は責任分界とスケジュールを自分で握れるかにあります。

この記事の要点
  • 別業者にすると費用は下がりやすいが、窓口と責任分界が2つに分かれるのが最大の変化
  • 別業者にすべきかは契約状況・HMの規程・自分の管理力の3つで判断する
  • 段取りの起点は配置図(給排水・電気の位置入り)の入手。着工前に動く
  • いちばん揉めるのは引き渡し前後の傷・配管・建物保証。書面で範囲を切っておく
  • 外構費をローンに含めるなら見積書を融資実行前に。断り方は角を立てず1回で

目次

外構だけ別業者に頼むとは|ハウスメーカー経由と実務がどう変わるか

結論から言うと、別業者にする最大の変化は費用よりも「担当が2つに分かれること」です。建物はHM、外構は別会社という分担になり、その境目を自分で管理する必要が出てきます。

発注ルート別|誰が何を担当するか

項目ハウスメーカー経由外構だけ別業者
窓口建物と一本化建物はHM・外構は自分で管理
費用中間マージンで割高直接契約で抑えやすい
責任分界HMが一括で持つ建物と外構の境目を自分で切り分け
住宅ローン建物と一体で自動組み込み見積書を融資前に自分で用意
着工時期引き渡しと連動して調整引き渡し前後を自分で調整

費用の欄はあえて簡単に留めています。「同じ工事でHM経由が1〜4割高くなる」中間マージンの中身は費用相場の記事に譲り、この記事は残りの4行、つまり窓口・責任分界・ローン・着工時期をどうさばくかに集中します。

別業者は「安さ」ではなく「手間の引き受け」で選ぶ

別業者にすれば必ず得をする、という話ではありません。下がるのは価格、増えるのは手間です。この交換条件を受け入れられるかどうかが、そのまま向き不向きになります。

言い換えると、数十万円の差額と引き換えに、窓口を2つ管理する手間を引き受けられるかという判断です。次章で、その判断を3つの基準に分解します。

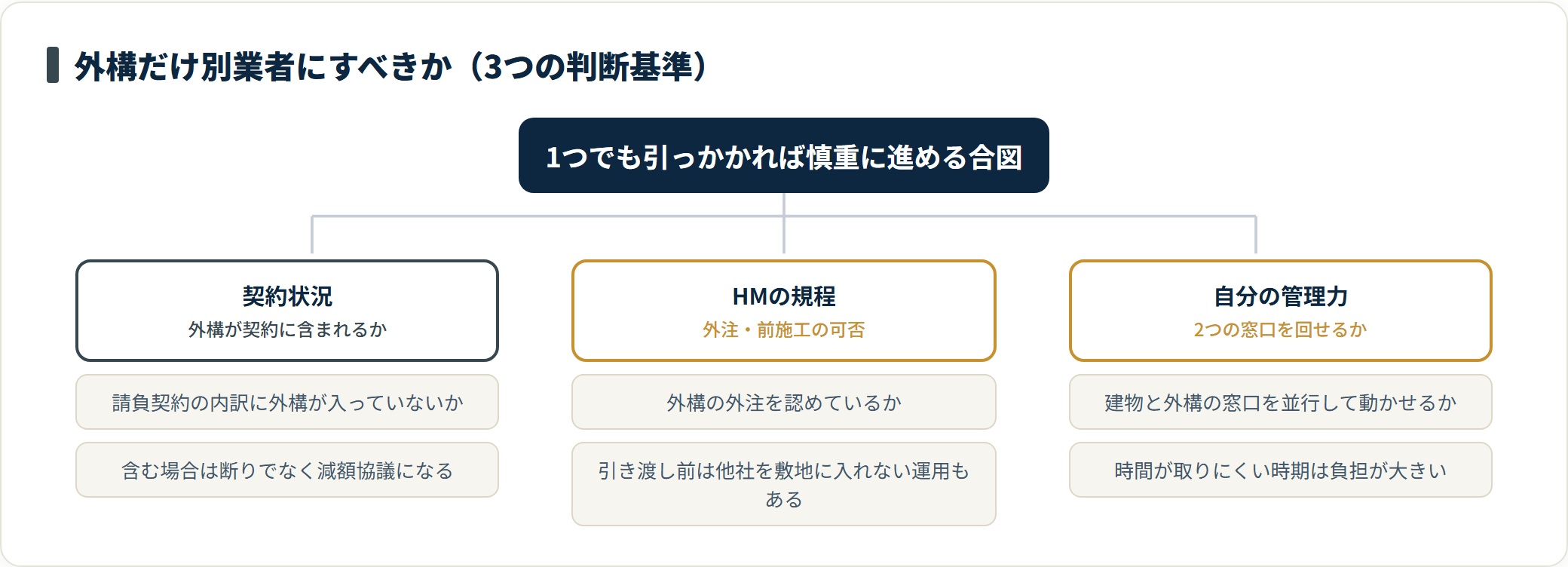

別業者にすべきか|判断する3つの基準

別業者にするか迷ったら、感覚ではなく次の3つで機械的に判断してください。1つでも引っかかるなら、慎重に進める合図です。

  1. 契約状況:建物の請負契約に外構が含まれていないか
  2. HMの規程:外構の外注を認めているか・引き渡し前施工が可能か
  3. 自分の管理力:建物と外構、2つの窓口を並行して動かせるか

基準1:契約に外構が「含まれている」なら断りでなく減額協議

まだ見積もり・提案の段階なら、断りの意思表示だけで足ります。一方、建物の請負契約の内訳に外構が組み込まれている場合は、単なるお断りではなく「その分の減額・仕様変更の協議」になります。契約書の内訳で、外構が本体・付帯のどちらに入っているかを先に確認してください。

基準2:HMの規程で「引き渡し前施工」が制限されることがある

外構を別業者に頼むこと自体は施主の自由です。ただし、引き渡し前の現場はまだHMの管理下にあります。そのため「引き渡し前は他社を敷地に入れない」という運用のHMは珍しくありません。この可否は着工前に必ず確認しておきます。

基準3:窓口を2つ持てるかを正直に見積もる

建物の打ち合わせと並行して、外構業者の相見積もり・現地調査・契約を自分で回すことになります。仕事や育児で時間が取りにくい時期なら、この負担は小さくありません。

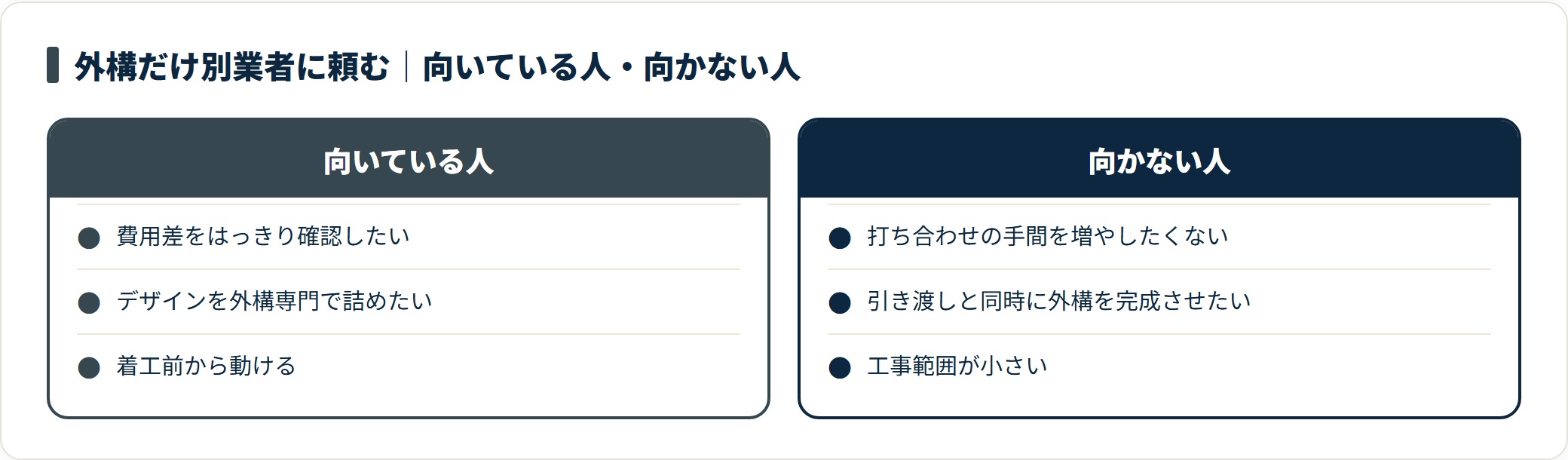

  • 費用差をはっきり確認したい人:直接価格を並べれば数十万円の差が見える
  • デザインを外構専門で詰めたい人:提案力のある専門業者を選べる
  • 着工前から動ける人:段取りの時間を確保できる

  • 打ち合わせの手間を増やしたくない人:窓口一本化のHM経由が合理的
  • 引き渡しと同時に外構を完成させたい人:連動調整はHMが得意
  • 工事範囲が小さい人:差額よりも管理の手間が上回りやすい

別業者に頼む段取り|配置図の入手から引き渡しまで

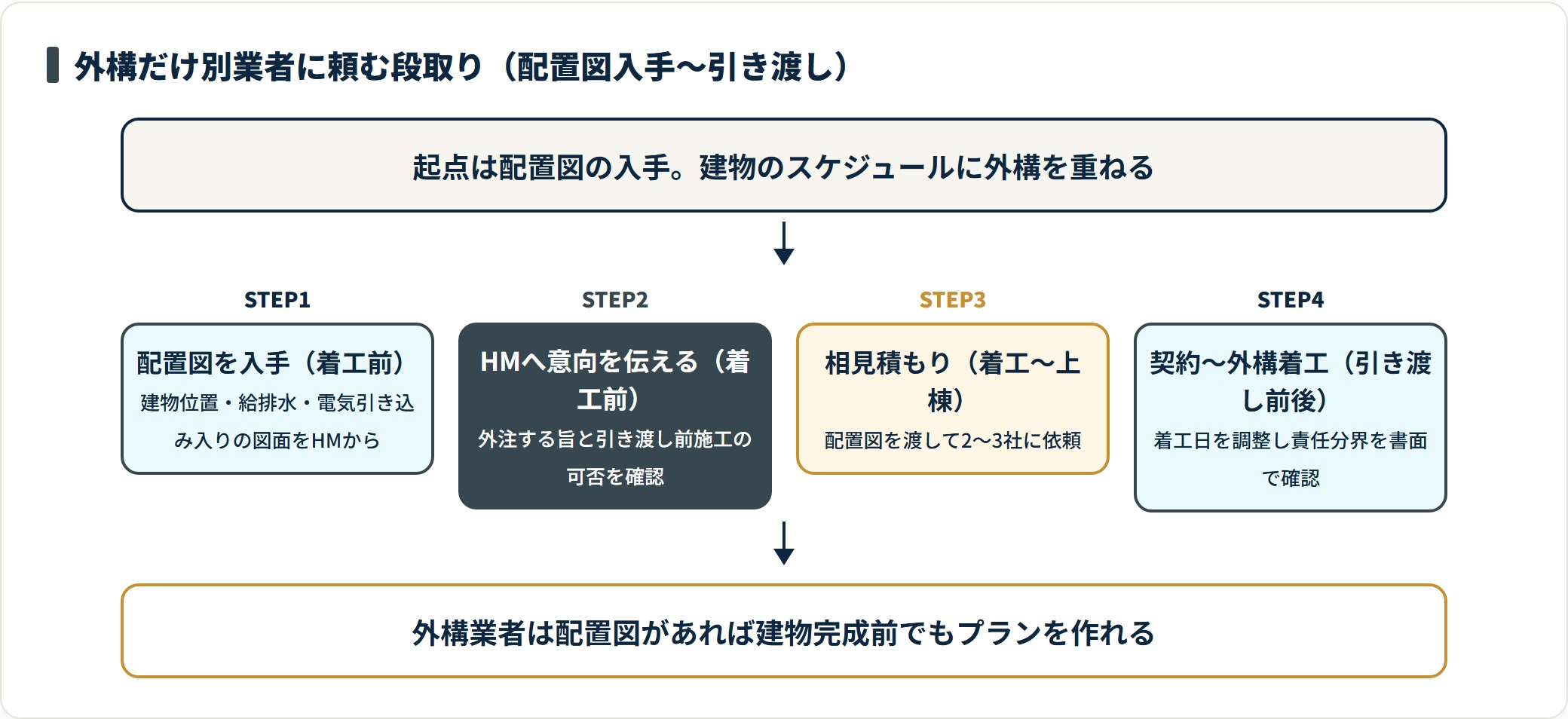

別業者にすると決めたら、動く順番が結果を左右します。ポイントは、建物のスケジュールに外構の動きを重ねることです。

  1. 配置図を入手する(着工前):建物の位置・給排水・電気引き込みが記された図面をHMからもらう
  2. HMへ外注の意向を伝える(着工前):外構は別で頼む旨と、引き渡し前施工の可否を確認
  3. 相見積もりを始める(着工〜上棟):配置図を渡して2〜3社に依頼
  4. 業者決定・契約(引き渡し2ヶ月前ごろ):着工日と引き渡しの前後関係を調整
  5. 外構着工(引き渡し前後):責任分界を書面で確認してから現場を動かす

起点は「配置図」の入手

外構業者は、現地と配置図(建物の位置・給排水・電気の引き込み位置)が分かれば、建物が完成する前でもプランと見積もりを作れます。この図面が段取りの起点です。着工前後にもらっておけば、上棟のころには相見積もりを始められます。

相見積もりは着工〜上棟のうちに

引き渡し直前に動き出すと、比較する時間がないままHMの見積もりを受け入れるか、外構のない家で入居生活を始めるかの二択になりがちです。着工〜上棟の時期に2〜3社へ声をかけておくのが安全です。どのサービスで相見積もりを取るか、営業電話を抑える選び方は外構一括見積もりの比較・選び方で整理しています。

配置図が手元に用意できたら、相見積もりの取りどきです。訪問なしで複数社のプランと見積もりを無料で受け取れます。

タウンライフ外構で無料一括見積もりを依頼する(公式)(PR)詳細はリンク先をご確認ください

引き渡し前後の責任分界|傷・配管・保証を誰が持つか

ここが別業者ルートの最大の落とし穴です。建物と外構で施工会社が分かれると、「どこまでを誰が持つか」があいまいなまま工事が進み、後からトラブルになります。競合の解説でも心構えは語られますが、責任分界を項目ごとに切り分けた整理は多くありません。

別業者ルートで揉めやすい責任分界

項目起きやすい問題基本の責任先事前に確認すること
建物への傷重機・資材で外壁や基礎を損傷外構業者着工前の現況写真・養生範囲
給排水・配管掘削で配管を破損/接続位置のズレ外構業者(HMと位置共有)配置図での配管・桝の位置
建物の構造・防水保証基礎際の掘削でHM保証が対象外になるHM保証の条件次第保証約款・掘削可否をHMへ確認
境界・越境隣地境界を越えた施工外構業者・施主確定測量図・境界標の位置

引き渡し前に外構を入れるなら「書面」で範囲を切る

基本は引き渡し後の外構着工です。どうしても引き渡し前に外構業者を入れたい場合、現場はまだHMの管理下にあるため、立入範囲・養生・事故時の責任・復旧費用を先に書面で決めておく必要があります。口頭の了解だけで進めると、傷が付いたときに責任先が定まりません。

建物保証が無効にならないか確認する

見落とされやすいのが、建物の構造・防水保証への影響です。基礎際の掘削や、建物に接する配管の接続工事は、やり方によってHMの保証条件から外れることがあります。保証約款を確認し、「この範囲の外構工事をしても保証は継続するか」をHMに書面で確認しておくと安心です。

現況写真を撮ってから外構を着工する

傷の責任を切り分ける実務的なコツは、外構着工前に建物外周の写真を撮っておくことです。着工前後の状態を記録しておけば、「もともとの傷か、外構工事による傷か」で揉めにくくなります。外構業者にも同じ記録を共有しておきましょう。

住宅ローンへの組み込みと、ハウスメーカーへの伝え方

費用と気まずさ。別業者ルートで最後に残るこの2つの実務を、まとめて片付けておきます。

外構費を住宅ローンに組み込む実務

外構費をローンに含めたい場合、金融機関には外構の見積書を融資実行前に提出する必要があるのが一般的です。HM経由なら建物と一体で自動的に組み込まれますが、別業者では自分で間に合わせます。

  1. 着工〜上棟のうちに外構業者を決め、正式な見積書を用意する
  2. 融資実行のスケジュールを金融機関・HMに確認する
  3. つなぎ融資・分割実行の場合は外構の支払時期とのズレを事前にすり合わせる

タイミングを逃すと、外構費だけ現金払いか、金利の高いリフォームローンに回ることになります。早く動くほど、ローンに組み込む選択肢が残ります。詳しい条件は住宅金融支援機構や利用予定の金融機関で確認してください。

角を立てずに「外構は別で頼む」と伝える

外構を外部発注する施主は珍しくなく、HM側も慣れています。伝え方は「感謝→理由→今後の方針→必要な依頼」の順に、1回で簡潔に。

ご提案ありがとうございます。外構については予算と仕様の都合で、別の専門業者にお願いすることにしました。建物の引き渡し後に着工したいので、日程の調整だけご相談させてください。

理由は「予算」「知人の紹介」などで十分で、細かく釈明する必要はありません。値引き交渉に影響することもまずありません。ただし、引き渡し後の外構着工にあたっての日程と立入の調整だけは握っておくのが実務的なポイントです。伝えるタイミングは、見積もりを受け取ってから1〜2週間以内、遅くとも建物の着工前が目安になります。

別業者にするデメリットと向かないケース

公平のために、別業者ルートの弱点も正直に書いておきます。ここを直視したうえで選べば、後悔は減ります。

  • 窓口が2つに増える:建物と外構で打ち合わせ・連絡先が分かれる
  • スケジュールを自分で調整する:引き渡しと外構着工の前後関係を自分で握る
  • 責任分界に手間がかかる:傷・配管・保証の確認を自分で進める必要がある
  • 工事範囲が小さいと割に合わない:駐車場だけなどの小規模工事は、差額より管理の手間が上回ることがある

これらを負担に感じるなら、HM経由で窓口を一本化するのは十分に合理的な選択です。別業者は「安いから正解」ではなく、手間を引き受けられる人にとっての選択肢だと捉えてください。差額を一度その目で見て、それでもHMに任せるなら、それは納得ずくの判断になります。

よくある質問

外構を別業者に頼むことについて、検討初期に多い質問をまとめます。

Q1:建物の請負契約に外構が含まれていても別業者に頼めますか?

頼めますが、単なるお断りではなく減額・仕様変更の協議になります。契約書の内訳で外構がどこに計上されているかを確認し、その分を外して減額してもらう形で進めます。未契約・見積もり段階であれば、断りの意思表示だけで足ります。

Q2:引き渡し前に外構工事を始められますか?

原則は引き渡し後です。引き渡し前の現場はHMの管理下にあり、他社の立入を制限するHMもあります。どうしても前倒ししたい場合は、立入範囲・養生・事故時の責任・復旧費用を書面で取り決めてから進めてください。可否は着工前にHMへ確認するのが確実です。

Q3:外構工事で建物を傷つけたら保証はどうなりますか?

建物への傷は、基本的に外構業者の責任で復旧します。切り分けを明確にするため、外構着工前に建物外周の現況写真を撮っておきましょう。なお、基礎際の掘削や配管接続はHMの構造・防水保証の条件に関わることがあるため、保証約款を確認しておくと安心です。

Q4:外構だけ別にするとハウスメーカーとの関係は悪くなりますか?

まず悪くなりません。外構を外部発注する施主は多く、HM側も慣れています。値引き交渉への影響もほぼありません。「感謝→理由→方針→依頼」の順で簡潔に伝え、引き渡し後の着工日程と立入の調整だけ相談しておけば十分です。

Q5:外構費を住宅ローンに組み込めますか?

多くの金融機関で組み込み可能です。別業者の場合は、外構の見積書を融資実行前に提出する必要があります。つなぎ融資や分割実行を使うときは支払時期のズレを事前にすり合わせてください。タイミングを逃すと現金払いか金利の高いローンになるため、早めの手配が肝心です。

Q6:別業者に頼むと本当に安くなりますか?

多くのケースで抑えられますが、下がるのは相見積もりの結果です。別業者にしただけで安くなるわけではありません。同じ配置図・同じ要望で2〜3社を比べて初めて適正価格が見えます。予算帯別の相場感は費用相場の記事、比較の始め方は一括見積もりの記事で整理しています。

まとめ|安さより「責任分界とスケジュール」を先に握る

外構だけ別業者に頼むときのポイントを、最後に1枚に整理します。

この記事のまとめ
  • 別業者の最大の変化は費用より「窓口と責任分界が2つに分かれる」こと
  • 別業者にすべきかは契約状況・HMの規程・自分の管理力の3基準で判断
  • 段取りの起点は配置図の入手。相見積もりは着工〜上棟のうちに
  • いちばん揉める引き渡し前後の傷・配管・建物保証は書面と現況写真で切り分ける
  • ローンに含めるなら見積書を融資実行前に。断り方は角を立てず1回で簡潔に

別業者ルートは、価格と引き換えに手間を引き受ける選択です。手間の中身、とりわけ責任分界とスケジュールを先に握ってしまえば、割高な中間マージンを避けつつ後悔も防げます。まずは配置図を用意して、直接価格を並べるところから始めてみてください。

HMの外構見積もりが妥当かは、同じ工事の直接価格を並べれば見えてきます。訪問なし・無料で複数社のプランと見積もりが届きます。

タウンライフ外構で無料一括見積もりを試す(公式)(PR)詳細はリンク先をご確認ください

※本記事は公開情報をもとにした一般的な整理であり、契約・保証・責任分界の扱いは各ハウスメーカー・外構業者・金融機関により異なります。最終的な判断は各社の契約書・保証約款・見積書と公式情報をご確認のうえ行ってください。構造・法的判断が必要な事項は建築士等の有資格者へご相談ください。

公的情報源・参考リンク

本記事は以下の公的機関の情報源を参照しています。

よかったらシェアしてね!
  • URLをコピーしました!
  • URLをコピーしました!

この記事を書いた人

ハウスメーカーで5年、工務店で3年、注文住宅の提案を200件以上してきた加藤です。私は建築士ではなく、設計の専門家でもありません。ただ、「家を建てたいご家族が何を迷い、何で後悔するか」を現場で見続け、最終的には自分も注文住宅を建てた経験があります。

ハウスメーカーは強い。保証・サポート体制・工期の安定性は本物です。ただし価格も高く、自由度は低い。工務店は費用を抑えられる場合がありますが、当たり外れの幅が大きく、アフターフォローも会社次第です。この違いを「営業側として伝えていた自分」と「依頼する側として体験した自分」の両方から整理できるのが、当サイトの立ち位置です。

土地探し・資金計画・間取りの打ち合わせ・竣工後の不具合対応まで、一連の流れを現場経験と実体験で整理してお届けします。**設計の法的判断・構造計算については、建築士・施工管理技士など有資格者にご相談ください**。
