注文住宅の見積もりの取り方は、概算を3〜5社に頼んで候補を絞り、詳細見積もりは2〜3社に同じ条件で依頼して総額で比べるのが基本です。建設業法では、施主が求めれば契約までに見積書を出すことが建設業者の義務になっています。
この記事でわかること
- 概算見積もりと詳細見積もりの違いと取るタイミング
- 相見積もりは何社から取るか(概算と詳細で社数を変える理由)
- 見積もりについて建設業法が決めていること(見積書の交付・見積期間・値上がりの説明)
- 見積書の3大内訳と、総額で判断する考え方
- 見積書の危険サイン(一式表記・別途工事・抜けやすい費目)
- 相見積もりのマナーと断り方の文例
公的情報源: e-Gov法令検索「建設業法」(参照)/国税庁「不動産の譲渡、建設工事の請負に関する契約書に係る印紙税の軽減措置」(参照)
注文住宅の情報収集を進めると、最後にぶつかるのが「見積もりをどう取ればいいのか」という壁です。1社だけでは金額が適正かわからず、闇雲に何社も回ると打ち合わせに追われてしまいます。
見積書を渡されても「本体工事費」「付帯工事費一式」と並ぶだけで、どこを比べればいいのか迷う方も多いはずです。この記事では、取る順番・社数・見積書の読み方に加えて、法律で決まっている見積もりのルールまでを手順に沿って並べました。
この記事の要点
- 概算は3〜5社、詳細見積もりは2〜3社に絞って同条件で比較する
- 見積書は施主が求めれば契約までに交付される(建設業法20条4項)。「一式」ばかりなら内訳を頼める
- 見積書は本体工事費・付帯工事費・諸費用の3つに分けて総額で判断する
- 「一式」表記・別途工事・抜けやすい費目が総額を狂わせる3大危険サイン
- 相見積もりは事前告知・同条件・期限設定がマナー。断りは早めにきっぱりと
見積もりの取り方で迷ったら、まず同じ条件で複数社のプランと概算を一度に取り寄せて、並べて比べるのが近道です。
注文住宅の見積もりは2種類|概算と詳細で取り方が変わる
見積もりは二段構えで取る
- 粗い概算は多めに、精密な詳細は少なめに。この順番で比較の精度と手間のバランスが取れます。
- 1要望を整理する延床面積・階数・大まかな要望をそろえてから依頼する。条件が曖昧なままだと数字がぶれる
- 2概算を3〜5社に依頼する坪単価をベースにした大づかみの金額。価格帯・提案の方向性・担当者の相性を見る一次判断に使う
- 3詳細を2〜3社に絞る土地が決まり間取りが具体化した段階で作る精密な見積もり。4社以上を同時進行させると比較する前に息切れする
- 4総額で並べ替える本体+付帯+諸費用でそろえて並べる。概算では横並びに見えた会社どうしでも、詳細で差が開くことがある
- 5詳細見積もりで契約判断をする設備や建材のグレードまで反映されて初めて、会社ごとの本当の総額差が見える
相見積もりを前提とした依頼を受けない会社もあります。依頼前に他社とも比較していることを伝え、対応の可否を確認しておくとすれ違いを防げます。

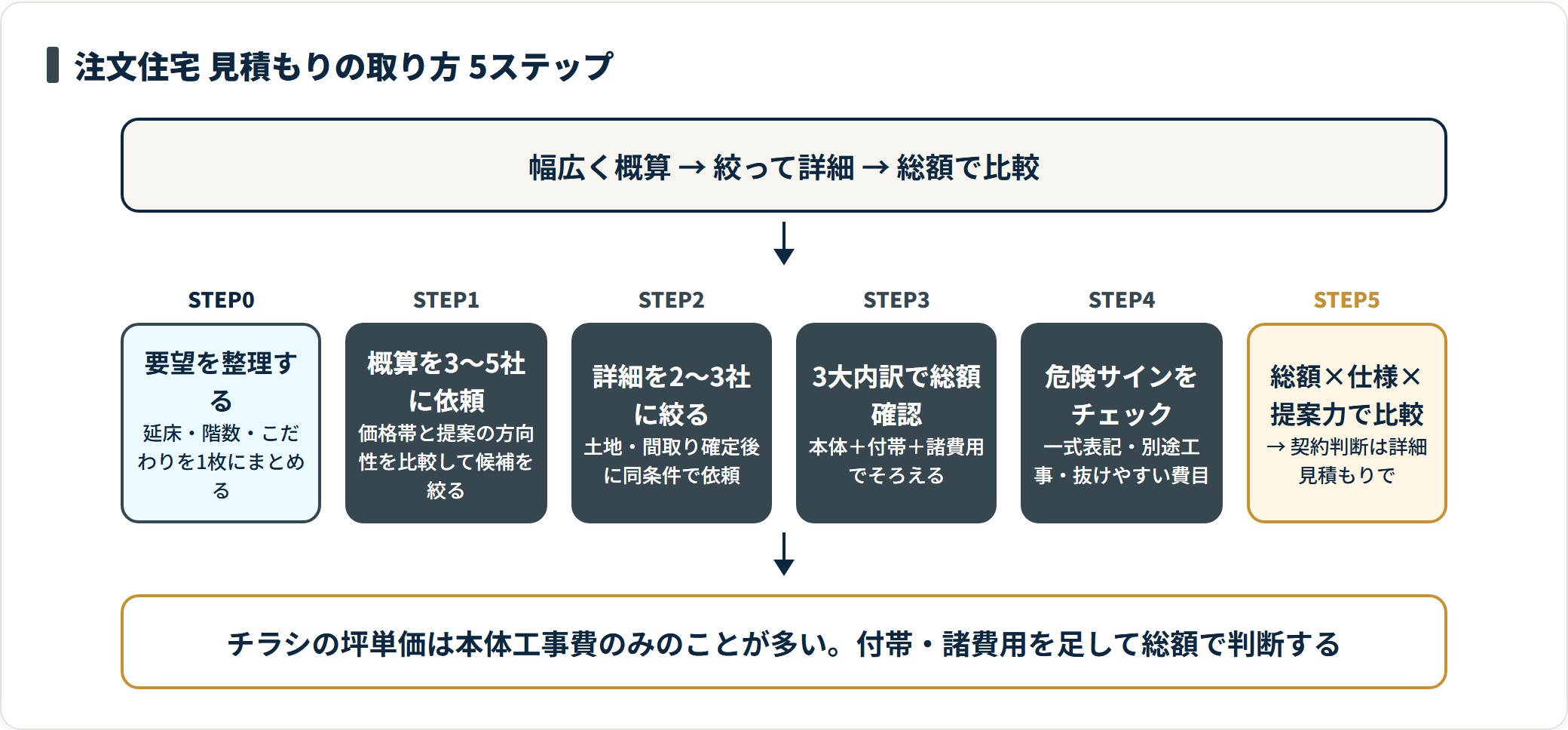

図:注文住宅の見積もりは概算3〜5社→詳細2〜3社→総額比較の順に絞り込む
注文住宅の見積もりには「概算見積もり」と「詳細見積もり」の2段階があります。まず概算で候補を絞り、次に詳細で最終比較するのが基本の流れです。いきなり1社と詳細を詰めると、比べる相手がいなくなります。
種類とタイミングを取り違えると、数字の甘い会社に早く決めてしまったり、詳細を何社も同時に進めて疲れ切ったりしがちです。
概算見積もりの役割
概算見積もりは、間取りや仕様がざっくり決まった段階で、総額のおおよそを掴むためのものです。坪単価をベースにした大づかみの金額で、この時点で各社の価格帯やスタンスを比べます。
- 希望条件(延床面積・階数・大まかな要望)を伝えて依頼する
- 精度は粗いが、候補を3〜5社に絞る材料になる
- 「予算内に収まりそうか」の一次判断に使う
詳細見積もりの役割
詳細見積もりは、土地が決まり、間取りプランが具体化した段階で作る精密な見積もりです。設備や建材のグレードまで反映されるので、ここで初めて会社ごとの本当の総額差が見えます。
概算では横並びに見えた会社どうしでも、詳細に進むと標準仕様の差や別途工事の扱いで金額が離れていきます。契約の判断はこの詳細見積もりで行うのが鉄則です。
見積もりを取るタイミングの目安
見積もりのタイミングは、家づくりの進み具合と連動します。早すぎると条件が曖昧で数字がぶれ、遅すぎると気持ちが1社に傾いたあとで冷静に比べられません。
| フェーズ | 依頼する見積もり | 社数の目安 |
|---|---|---|
| 情報収集・要望整理 | 概算見積もり | 3〜5社 |
| 土地決定・間取り具体化 | 詳細見積もり | 2〜3社 |
| 最終比較・契約前 | 詳細見積もりの再調整 | 1〜2社 |
概算の段階で幅広く当たり、詳細で絞り込む。このロート型の進め方なら、精度と手間を両立できます。
相見積もりは何社から取る?社数の決め方と進め方
相見積もりの社数は、概算3〜5社・詳細2〜3社が現実的な目安です。2社では比べる軸が足りず、6社以上は打ち合わせが回らなくなるため、この帯に落ち着きます。
「2〜3社」と「3〜5社」の両方の情報を見かけますが、違うのはフェーズだけです。粗い概算は多めに、精密な詳細は少なめに、と読み替えれば矛盾しません。
なぜ複数社から取るのか
1社だけでは、その金額が高いのか安いのかを判断する基準がありません。同じ条件でも、会社によって提案内容と総額は大きく変わります。複数社を並べて初めて、相場観が手に入ります。
他社とも比べていると伝えておけば、各社が条件をそろえた提案を出しやすくなるという面もあるでしょう。
概算は3〜5社、詳細は2〜3社に絞る
概算段階は精度が粗いぶん手間も軽いので、幅広く当たれます。ここで価格帯・提案の方向性・担当者の相性を見て、詳細に進む2〜3社を選びます。
詳細見積もりは各社との打ち合わせが必要で、施主側も会社側も負担が重くなります。4社以上の詳細を同時に進めると、比べる前に息切れしやすいので、詳細は絞り込みましょう。
相見積もりを受けない会社もある
会社によっては、相見積もりを前提とした依頼を受けないところもあります。依頼前に「他社とも比較検討している」と伝え、対応できるかを確認しておくと、後のすれ違いを防げます。
見積もりや契約で不安やトラブルを感じたら、住宅リフォーム・紛争処理支援センターの「住まいるダイヤル」が相談先です。住宅の取得やリフォームに関する消費者の相談を、建築士が電話で受けている窓口です(出典: 住まいるダイヤル 相談サービスのご案内)。
注文住宅の見積もりで法律が決めていること|建設業法の4つのルール
注文住宅の建築は、施主と建設会社の請負契約です。そのため見積もりにも建設業法のルールがかかります。知っておくと、内訳の出し方や値引きの頼み方で迷いません。
建設業法の見積もりのルールと、施主がすること(2026年10月時点の条文)
| 決まり | 条文 | 施主がすること |
|---|---|---|
| 求めれば契約までに見積書が出る | 20条4項 | 口頭の金額だけなら、書面(またはデータ)の見積書を頼む |
| 見積りに必要な期間を設ける | 20条3項・施行令5条の9 | 条件を示してから回答までの日数を急がせない |
| 材料費などを通常より著しく下げる変更を求めない | 20条6項 | 値引きは「仕様・範囲を減らす」形で相談する |
| 値上がりのおそれは契約までに説明を受ける | 20条の2第2項 | 有効期限と価格変動の条項をセットで確認する |
見積書は、求めれば契約までに出してもらえる
建設業法20条4項は、注文者から請求があれば、建設業者は請負契約が成立するまでに見積書を交付しなければならないと定めています。施主の承諾があれば、紙でなくデータで受け取る形も認められています(同条5項)。
この見積書は「材料費等記載見積書」と呼ばれ、工事の種別ごとの材料費・労務費などの内訳と、工程ごとの作業日数を書くよう努めることになっています(同条1項)。内訳まで書くのは努力義務ですが、「一式」ばかりの見積書を受け取ったときに、内訳を頼む根拠として使えるはずです。
依頼から回答までの日数の目安
建設業法20条3項は、注文者が工事内容をできるだけ具体的に示したうえで、見積りに必要な期間を設けるよう求めています。期間は建設業法施行令5条の9で、工事1件の予定価格ごとに決まっています。
| 工事1件の予定価格 | 見積期間 |
|---|---|
| 500万円未満 | 1日以上 |
| 500万円以上5,000万円未満 | 10日以上 |
| 5,000万円以上 | 15日以上 |
※やむを得ない事情があるときは、10日・15日の期間を5日以内に限って短縮できます(施行令5条の9)。
建物の工事費が2,000万〜4,000万円台なら、条件を渡してから10日以上が法律上の目安です。「来週までに全部出してほしい」と急かすと、精度の低い見積もりしか返ってこない原因にもなります。
値引きの頼み方にも線がある
建設業法20条6項は、見積書を受け取った注文者が、材料費などの額を通常必要な額より著しく下回るように変更を求めることを禁じています。総額だけを強く下げさせると、見えないところで仕様が落ちる心配も出てきます。
値引きを相談するなら、「この設備をグレードダウンしたらいくら下がるか」「外構を別の会社に頼んだら総額はどうなるか」と、範囲や仕様を減らす形で聞くのが現実的です。
値上がりのおそれは契約前に説明を受ける
建設業法20条の2第2項により、建設業者は資材価格の高騰など、工期や請負代金に影響しそうな事情があると認めるときは、契約までに注文者へ通知しなければなりません。通知したうえで実際にその事情が起きたら、契約の定めに沿って代金の変更を協議できる仕組みです(同条3項)。
請負契約書には、物価の変動に基づく請負代金の変更とその算定方法の定めを書くことになっています(19条1項8号)。見積書の有効期限と、契約書の価格変動の条項は、セットで確かめておきましょう。
見積書はどこを見る?3大内訳と総額の考え方
見積書は3つの箱に仕分ける
- 金額の大小より、総額に何が含まれ何が別途なのかを確認する
- 本体工事費(70〜80%)基礎・構造・内外装・標準設備の工事。チラシや広告に出る坪単価は、多くがここだけを指す
- 付帯工事費(15〜20%)給排水引込・外構・地盤改良・解体など。A社が本体に含めている外構がB社では別途、ということが起きる
- 諸費用(5〜10%)登記・ローン手数料・火災保険・印紙税など
- 見積書に載りにくい実費引越し・家具家電・仮住まい費。見積書には出てこないが、資金計画には入れておく

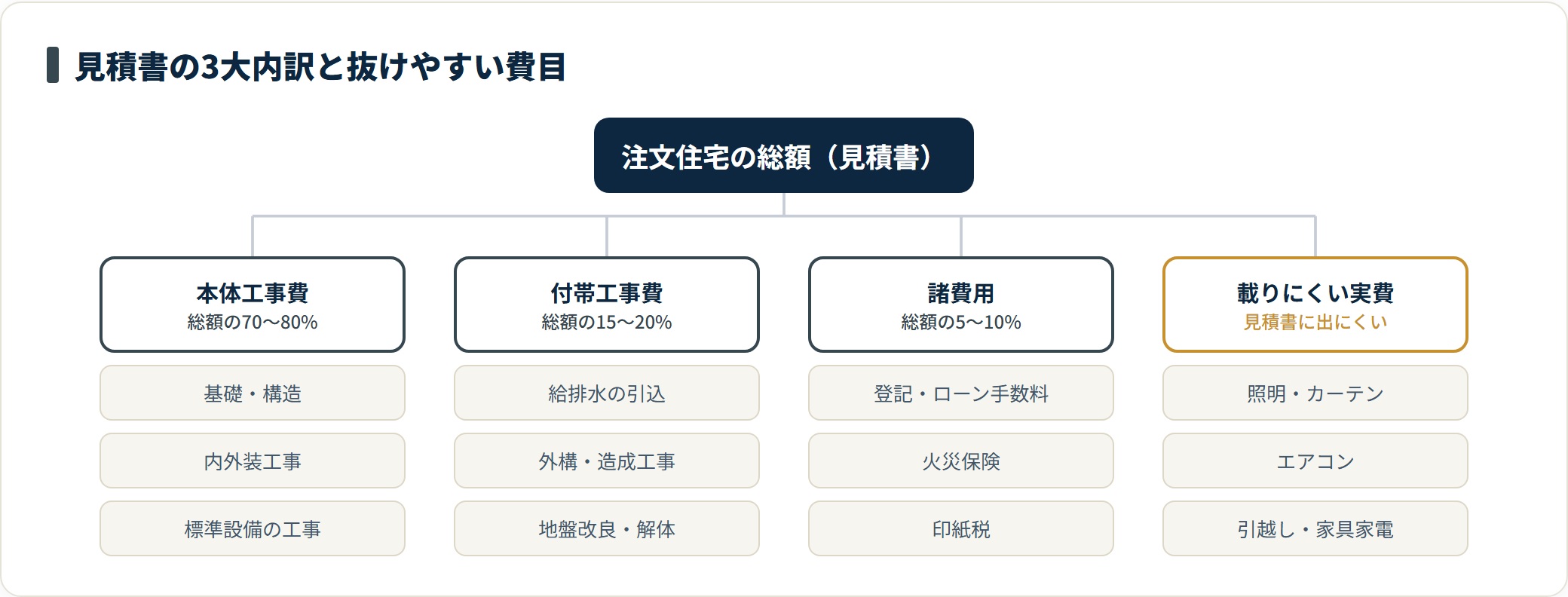

図:見積書は本体・付帯・諸費用の3内訳。見積書に載りにくい実費も資金計画に入れる
見積書は、本体工事費・付帯工事費・諸費用の3つに分けて読むのが基本です。金額の大小より、「総額に何が含まれ、何が別途なのか」を先に確かめます。
坪単価や本体価格だけで比べると、付帯や諸費用の差で総額が逆転することがあります。見積書を渡されたら、まず3つの箱に仕分けして全体像を掴みましょう。
見積書の3大内訳
住宅金融支援機構の「2023年度フラット35利用者調査」では、注文住宅(土地取得費の借入なし)の建設費の平均は3,861.1万円、住宅面積の平均は119.5㎡でした(出典: 住宅金融支援機構 2023年度フラット35利用者調査)。フラット35を使った人の平均で、注文住宅全体の相場ではありません。この総額は、次の3つで構成されます。
見積書の3大内訳と割合の目安
| 内訳 | 総額に占める割合の目安 | 主な中身 |
|---|---|---|
| 本体工事費 | 70〜80% | 基礎・構造・内外装・標準設備の工事 |
| 付帯工事費 | 15〜20% | 給排水引込・外構・地盤改良・解体など |
| 諸費用 | 5〜10% | 登記・ローン手数料・火災保険・印紙税など |
※割合は業界でよく使われる目安です。どこまでを本体に入れるかは会社ごとに違い、土地条件や仕様でも変わります。
チラシや広告に出る坪単価は、多くが本体工事費のみです。付帯工事費と諸費用を足さないと、実際に必要な総額にはなりません。
諸費用の例|契約書の印紙税は金額で決まる
諸費用のうち、工事請負契約書に貼る印紙税は契約金額で決まります。2027年3月31日までに作成する建設工事の請負契約書には、軽減された税額が使われます。
建設工事の請負契約書の印紙税(軽減後・2027年3月31日まで)
| 契約金額 | 軽減後の税額 |
|---|---|
| 500万円超〜1,000万円以下 | 5千円 |
| 1,000万円超〜5,000万円以下 | 1万円 |
| 5,000万円超〜1億円以下 | 3万円 |
出典: 国税庁 タックスアンサー No.7108(令和8年4月1日現在法令等)。見積書の「諸費用一式」に印紙代が入っているかも、あわせて見ておくと安心です。
総額と「別途」の線引きを確認する
見積書を比べるときは、各社で「別途」の範囲が違う点に注意します。A社が本体に含めている外構がB社では別途なら、同じ本体価格でも総額はまったくの別物です。
諸費用の具体的な金額や内訳をさらに詳しく知りたい場合は、注文住宅の諸費用と付帯工事費で項目別に整理しています。
総額ベースで並べ替える
各社の見積書を、本体+付帯+諸費用の総額でそろえて並べ替えると、坪単価では見えなかった順位が見えてきます。費用相場の全体像は、注文住宅の費用相場もあわせて確認すると掴みやすいでしょう。
見積書の危険サイン|一式表記・別途工事・抜けやすい費目
危険サインの見分け方
- 一式表記
- 「付帯工事一式」「諸経費一式」と内訳が示されず、他社と比較できない
- 別途工事
- 地盤改良・外構・引込・解体が載っていない、または概算のまま
- 費目の抜け
- 照明器具・カーテン・エアコン・網戸などが入っておらず、入居直前に現れる
- 提示方法
- 総額だけが大きく示され、含む範囲があいまい
- 明細への対応
- 明細を出すのを渋る。後から追加費用が出るリスクを疑う材料になる
- 一式表記
- 項目ごとに何がいくらかが書かれている
- 別途工事
- 別途の範囲がはっきり線引きされている
- 費目の抜け
- 抜けやすい費目を「別途概算」として最初から提示してくれる
- 提示方法
- 本体・付帯・諸費用に分かれ、総額まで積み上がっている
- 明細への対応
- 「この一式には何が含まれますか」に具体的に答えられる

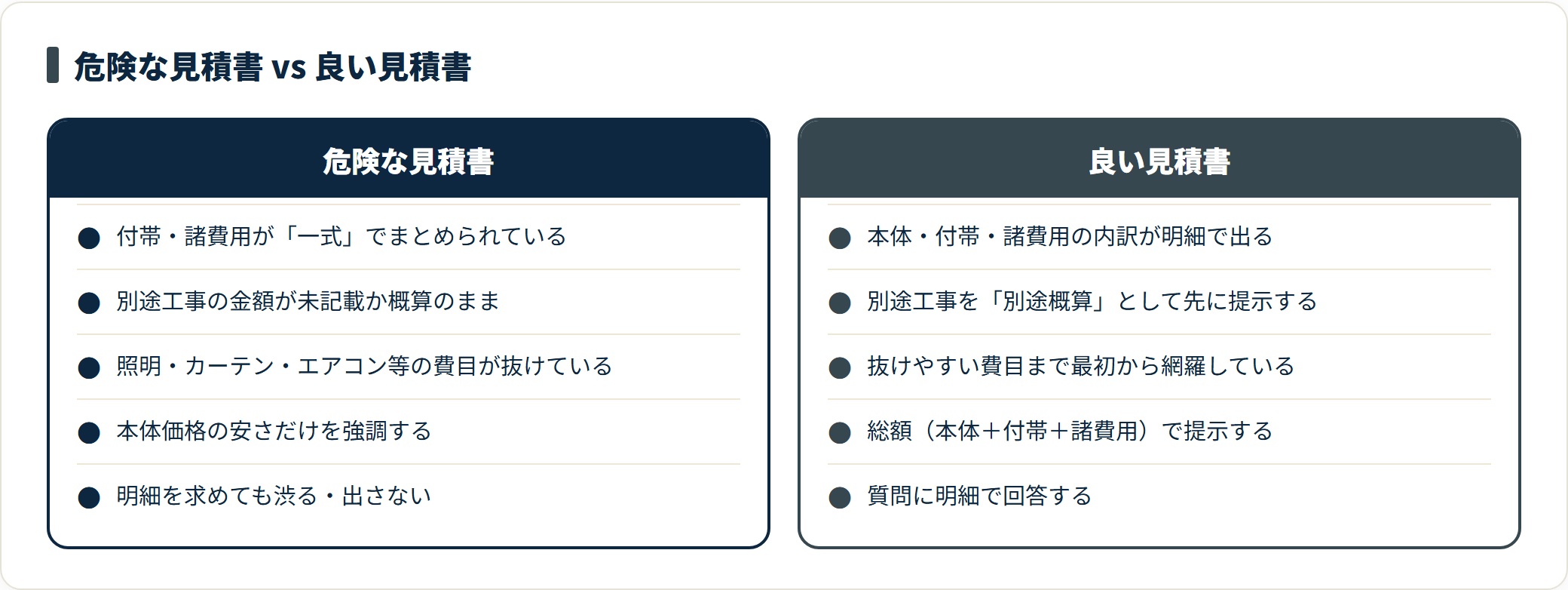

図:見積書は金額の大小より「総額に何が含まれるか」で読む
見積書でいちばん気をつけたいのは、「一式」表記・別途工事の扱い・抜けやすい費目の3つです。契約後に「そんなはずでは」となる総額のズレは、たいていここから生まれます。
安く見える見積書ほど、この3つで金額を後ろにずらしている可能性があります。渡された見積書は、危険サインの目で一度チェックしておきましょう。
「一式」表記は内訳を質問する
「付帯工事一式」「諸経費一式」のように、内訳が示されず一式でまとめられている項目は要注意です。何がいくらなのかが見えないため、他社と比べられません。
一式表記を見つけたら、「この一式には何が含まれますか」と具体的に質問します。前の章のとおり、工事の種別ごとの内訳を書いた見積書は法律でも求められている形です。明細を出せる会社かどうかは、その後の信頼性を測る材料にもなります。
別途工事の頻出項目
「別途工事」は見積もりの本体に含まれず、後から加算される費用です。よく出てくる項目を知っておくと、抜けを見抜けます。
- 地盤改良工事:地盤調査の結果しだいで発生し、工法で金額が大きく変わる
- 外構・造成工事:駐車場・フェンス・門周りなど(土地形状で変動)
- 給排水・ガスの引込:前面道路からの距離で金額が変わる
- 解体工事:建て替えの場合の旧家屋解体
これらが見積書に載っていない、または概算のままなら、総額はまだ確定していないと考えておくのが安全です。
抜けやすい費目チェックリスト
本体にも別途にも書かれず、入居直前になって現れる費目があります。見落とすと、予算が数十万円単位で狂うこともあります。
- 照明器具・カーテン:標準に含まれず別途のことが多い
- エアコン:全室分は施主手配になりやすい
- 網戸・食洗機などの設備オプション:グレードで変動
- 登記・ローン関連費用・契約書の印紙代:諸費用の欄に入っているかを確認
- 引越し・家具家電・仮住まい費:見積書には載らない実費
これらを最初から「かかるもの」として資金計画に入れておけば、見積もり総額と実際の支払い額のギャップを防げます。良い見積書は、こうした費目を「別途概算」として最初から示してくれます。
危険サインを見抜く一番の近道は、同じ条件で複数社の見積書を並べることです。1社では気づけない「別途」や「抜け」も、横に並べれば一目でわかります。エリアの取扱会社は無料で確認できます。
タウンライフ家づくりで無料一括見積もりを試す(PR)詳細はリンク先をご確認ください
相見積もりのマナーと断り方|文例つき
相見積もりは、事前告知・同条件・期限設定の3つを守れば、会社側も気持ちよく対応してくれます。マナーを外すと、良い提案を引き出せないうえに、断るときにも気まずさが残るでしょう。
複数社に頼む以上、選ばれない会社は必ず出ます。最後の断り方まで含めて相見積もり、と考えておくと動きやすくなります。
依頼時のマナー3点
- 他社にも依頼していることを先に伝える:隠すより、伝えたほうが条件をそろえた提案が出やすい
- 全社に同じ条件・要望を渡す:条件がバラバラだと比較にならない
- 回答の期限を決める:見積期間(10日以上が目安)をとったうえで、「〇月〇日までに」と全社そろえる
一方で、他社の見積書やプランをそのまま別の会社に見せるのはマナー違反です。値引き交渉の材料だけに使う姿勢も、良い関係を損ないます。
断り方の基本
断りの連絡は、決まったら早めに・きっぱりとが原則です。曖昧に引き延ばすと、会社側は見込み客として動き続けることになり、かえって負担をかけてしまいます。
- 他社に決めた事実を、はっきり伝える
- 時間を割いてもらったお礼を添える
- 今後の連絡が不要なら、その旨も伝える
そのまま使える断り方の文例
角が立たない断り方は、感謝と結論をセットにするのがコツです。以下はメール・電話のどちらでも使える文例です。
- 基本形:「このたびは丁寧なご提案をありがとうございました。家族で検討した結果、今回は他社にお願いすることにいたしました。お時間をいただいたにもかかわらず恐縮ですが、何卒よろしくお願いいたします。」
- 連絡不要を伝える場合:「今後のご連絡はご不要ですので、あわせてお伝えいたします。ご対応いただき本当にありがとうございました。」
理由を細かく説明する必要はありません。「検討した結果、他社に決めた」とだけ伝えれば十分です。
見積もりを正しく比較する手順|同条件でそろえる
見積もりの比較は、同じ条件・同じグレードでそろえてから金額を見るのが大前提です。条件がずれたまま金額だけで比べると、安い会社が実は仕様を落としていた、という読み違いが起きます。
比較は金額の一点勝負ではありません。総額・仕様・提案力・アフターを同じ物差しで並べて、初めて自分に合う会社が見えてきます。
比較の6ステップ
- 要望を1枚にまとめて全社に同じ条件で渡す(面積・階数・こだわりを統一)
- 各社の見積書を総額(本体+付帯+諸費用)でそろえる
- 標準仕様のグレードを部材ごとに突き合わせる(サッシ・断熱材・給湯器など)
- 「別途」「一式」の範囲を各社で確認する
- 見積書の有効期限と、値上がりした場合の扱いを聞く
- 金額が近ければ、提案力・担当者の対応・保証で決める
金額だけで決めない
総額が最も安い会社が、必ずしも最適とは限りません。打ち合わせの丁寧さ、要望の汲み取り方、アフター体制は、住み始めてからの満足度を大きく左右します。
会社そのものの選び方や、一括請求サービスの使い勝手については、タウンライフ家づくりの評判も参考になります。
同条件でそろえる仕組みを使う
「全社に同じ条件を渡す」を手作業でやると、伝え漏れが起きがちです。要望を一度入力すれば複数社へ同じ条件で届く一括請求サービスを使うと、比較の土台をそろえやすくなります。
よくある質問
注文住宅の見積もりでよく挙がる質問をまとめました。
Q1:見積もりは無料で取れますか?
概算見積もりは無料が一般的です。ただし、詳細な設計や地盤調査を伴うプラン提案では、申込金や設計料がかかる場合があります。有料になる範囲と、契約しなかったときに返金されるかを、依頼前に確認しておきましょう。
Q2:相見積もりは何社くらいが適切ですか?
概算は3〜5社、詳細見積もりは2〜3社が目安です。詳細は各社との打ち合わせ負担が重いため、絞り込むのが現実的です。2社以下だと比べる基準ができにくく、6社以上は検討が回らなくなります。
Q3:見積書の「一式」表記は問題ありますか?
一式表記そのものが悪いわけではありませんが、内訳を確認できないと他社と比較できません。「この一式に何が含まれるか」を質問し、明細を出せるかを見てください。明細を渋る場合は、後から追加費用が出るリスクを疑いましょう。
Q4:見積もりを取ったら必ず契約しないといけませんか?
いいえ。見積もり依頼と契約は別です。概算・詳細のどちらの段階でも断れます。ただし断る際は、早めにきっぱりと連絡するのがマナーです。
Q5:ハウスメーカーと工務店で見積書の作り方は違いますか?
大枠の3内訳は共通ですが、標準仕様の範囲や「別途」の線引きが会社によって異なります。特に工務店は標準仕様の幅が会社ごとに大きいため、部材のメーカー名・型番まで確認すると比べやすくなります。会社ごとの違いはハウスメーカーと工務店の違いで整理しています。
Q6:見積書を書面でもらえないことはありますか?
求めれば、契約が成立するまでに交付されます。建設業法20条4項は、注文者から請求があれば建設業者は見積書を交付しなければならないと定めています。施主が承諾すれば、データで受け取る形でもかまいません(同条5項)。
Q7:契約したあとに資材が値上がりしたら、金額は変わりますか?
契約書の定めによります。請負契約書には、物価の変動に基づく代金変更の定めを書くことになっています(建設業法19条1項8号)。また建設業者は、値上がりのおそれがあれば契約までに施主へ通知する決まりです(20条の2第2項)。有効期限とあわせて、契約前に条項を確かめておきましょう。
困りごとが契約や代金の請求に関わるときは、消費者ホットライン「188」に電話すると、近くの消費生活センターや相談窓口を案内してもらえます(出典: 消費者庁 消費者ホットライン)。
まとめ
注文住宅の見積もりの取り方を、最後に整理します。
この記事のまとめ
- 見積もりは概算3〜5社→詳細2〜3社のロート型で取る
- 見積書は求めれば契約までに交付される。条件を渡してから10日以上が見積期間の目安(工事費500万〜5,000万円未満)
- 見積書は本体工事費・付帯工事費・諸費用の3内訳に分けて総額で判断する
- 危険サインは「一式」表記・別途工事・抜けやすい費目の3つ
- 値引きは範囲や仕様を減らす形で相談し、有効期限と価格変動の条項は契約前に確認する
- 相見積もりは事前告知・同条件・期限設定がマナー。断りは早めにきっぱりと
見積もりで失敗する多くは、条件がそろっていない見積書を金額だけで比べてしまうことに原因があります。まずは同じ条件で複数社に依頼し、総額と内訳を横に並べるところから始めてみてください。
見積もり比較の最短ルートは、同じ条件のプランと総額を複数社から一度に取り寄せて並べることです。1社では見えない「別途」や「抜け」も、横並びにすればはっきりします。エリア・取扱会社・特典の条件は公式サイトでご確認ください。
タウンライフ家づくりで無料一括見積もりを試す(PR)詳細はリンク先をご確認ください
※本記事は注文住宅の見積もりに関する公開情報と法令(2026年10月時点)をもとにした整理です。費用・仕様・契約条件は各社の最新情報をご確認のうえご判断ください。契約や資金計画の個別の判断については、各社の担当者・ファイナンシャルプランナー等の専門家にご相談ください。
この記事の運営者について
Kato / 注文住宅ナビ(dommyborder.com)。注文住宅の費用相場・会社選び・見積もりの実務を、公開情報と現場の傾向をもとにわかりやすく整理して発信しています。
